皮带输送机安装流程和注意事项

文章来源:admin  人气:  发表时间:2019-10-28 10:26
    由于在上工程期间,外购的大量设备不可能放在施工现场。这就要求把需要安装的设备挑出来,做好标记,以备吊装。倒运前,尽量把要安装使用的设备全部找出,一次倒运到位,既节省了汽车的台班费用,又提高了工作效率。设备倒运、吊装到位后,还要勘察安装现场,消除影响设备安装的不利因素。

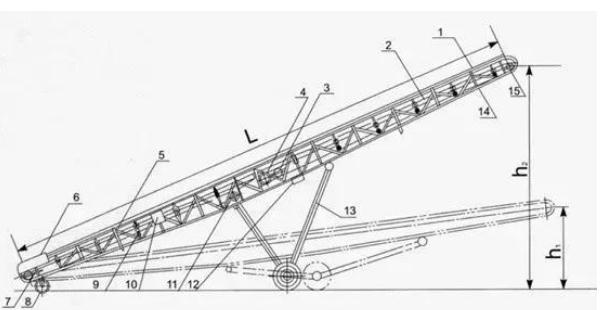

皮带输送机
    皮带输送机由驱动装置、传动滚筒改向滚筒输送带、上下托辊组、张紧装置、清扫器、加料装置、卸料装置、支承构件、安全保护装置等构成,那么正确的皮带输送机安装步骤是怎样的呢?

    1、安装机架。从机头开始安装,然后顺次安装各节中间架,最后装设尾架。在安装机架之前,首先要在输送机的全长上拉引中心线,因保持输送机的中心线在一条直线上是输送带正常运行的重要条件,所以在安装各节机架时,必须对准中心线,机架对中心线的允许误差,每米机长为±0.1mm。但在输送机全长上对机架中心的误差不得超过35mm。当全部单节安设并找准之后,可将各单节连接起来。

    2、安装驱动装置。安装驱动装置时,必须注意使皮带输送机的传动轴与皮带输送机的中心线垂直,使驱动滚筒的宽度的中央与输送机的中心线重合,减速器的轴线与传动轴线平行。同时,所有轴和滚筒都应找平。轴的水平误差,根据输送机的宽窄,允许在0.5-1.5mm的范围内。在安装驱动装置的同时,可以安装尾轮等拉紧装置,拉紧装置的滚筒轴线,应与皮带式输送机的中心线垂直。

    3、安装托辊。在机架、传动装置和拉紧装置安装之后,可以安装上下托辊的托辊架,使输送带具有缓慢变向的弯弧,弯转段的托滚架间距为正常托辊架间距的1/2~1/3。托辊安装后,应使其回转灵活轻快。

    4、将机架固定在基础或楼板上。皮带输送机固定以后,可装设给料和卸料装置。

    5、挂设输送带时,先将输送带带条铺在空载段的托辊上,围抱驱动滚筒之后,再敷在重载段的托辊上。

    6、皮带输送机安装后,需要进行空转试机。在空转试机中,要注意输送带运行中有无跑偏现象、驱动部分的运转温度、托辊运转中的活动情况、清扫装置和导料板与输送带表面的接触严密程度等,同时要进行必要的调整,各部件都正常后才可以进行带负载运转试机。

    下面,我们以宽度为1500mm支腿为例,具体操作方法如下:

    ①先量出宽度方向的中心线,做出标记。

    ②把支腿放在基础上的预埋板上,用线坠垂线,使支腿宽度方向的中心线与基础中心线重合。

    ③在基础中心线上任意一点(一般以1000mm以内为宜)做一标记,以此标记为基点,用盒尺分别测得此点到两支腿的距离,根据等腰三角形原理可知,当两尺寸相等时,支腿即找正。

    ④焊牢支腿,即可装中间架,它是由10或12号槽钢制作而成,在槽钢宽度方向上钻有直径12或16mm的排孔,是连接托辊支架用的。中间架与支腿的连接形式为焊接,安装时应用水平仪测量,以保证中间架的水平度和平行度,平行度方向上的两槽钢,上面的排孔要采用对角线测量法进行对称度的找正,以保证托辊支架、上调心支架的顺利安装。

    ⑤把托辊支架装在中间架上,用螺栓连接,把托辊装在托辊支架上。需注意的是,在落料口的下方的托辊为四组橡胶托辊,起缓冲、减震作用。

    ⑥把下平行托辊和下调心托辊装上。

标签: 皮带输送机

更多>>

推荐文章

2024-04-18山西皮带输送机定制化方案专家

2024-04-17如何判断pvc输送带是否维修还是更换呢

2024-04-03矿用带式输送机种类

2024-04-03皮带输送机传动滚筒

2024-04-03DTL型带式输送机

2024-03-27DSJ型皮带机

2024-03-26皮带机托辊支架

2024-03-24煤矿用皮带输送机

2024-03-23皮带输送机

2024-03-19输送带的维护与保养方法

Copyright © 1998-2022 山西浩业通用设备有限公司运机公司 版权所有 网站地图 合作伙伴:阿里巴巴 百度爱采购 中国供应商

QQ咨询

微信咨询

加微信,获取报价
返回顶部
=============
